首页
关于我们
公司简介 领导致辞 组织机构 高管简介
旗下产业
设计咨询 工程建设 售电运维 教育培训 文旅农康
荣誉资质
企业资质 业务范围 信誉建设
新闻中心
通知公告 集团要闻 集团动态 行业信息 政策法规 滚动新闻 招标公告 领导关怀
企业文化
核心理念 文化建设 安全文化 致新员工书 员工风采 名称由来 大事记 教育培训
案例展示
工程业绩
党群工作
党建工作 学习园地 先进典型
联系我们
联系我们 招聘信息

我司顺利完成合铜路庐江泥河段高低压线路突击改造任务

作者: 日期: 2018/7/17 17:11:09 来源:

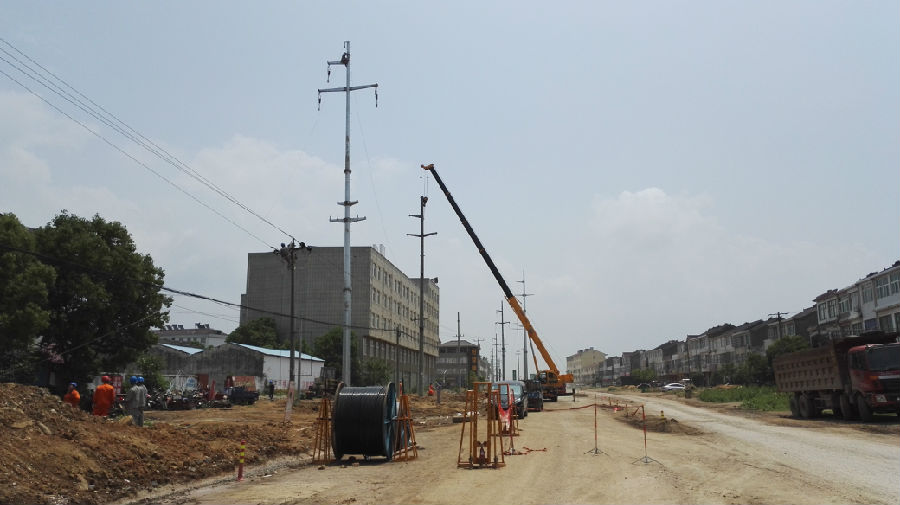

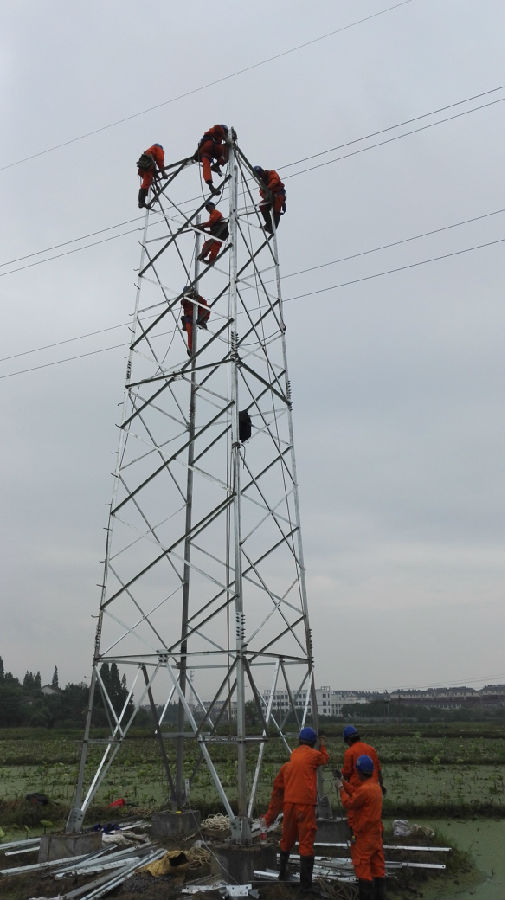

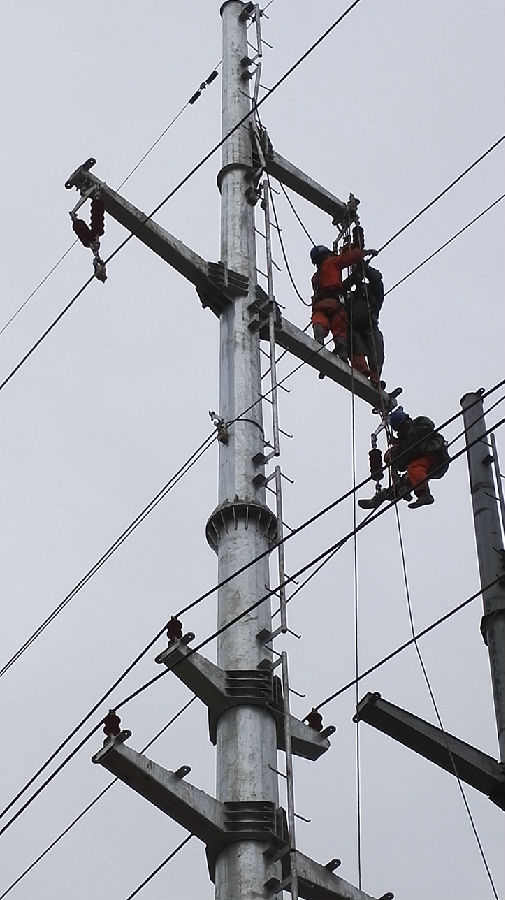

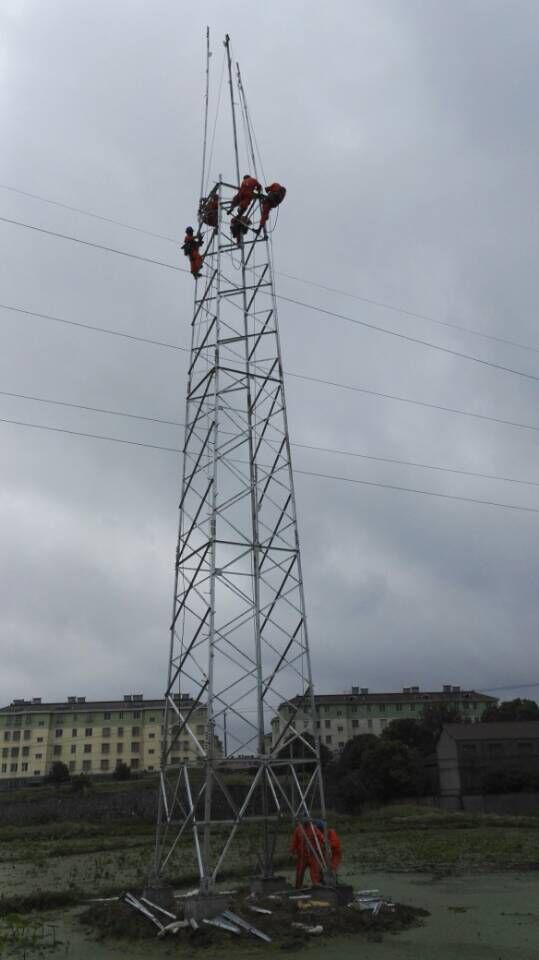

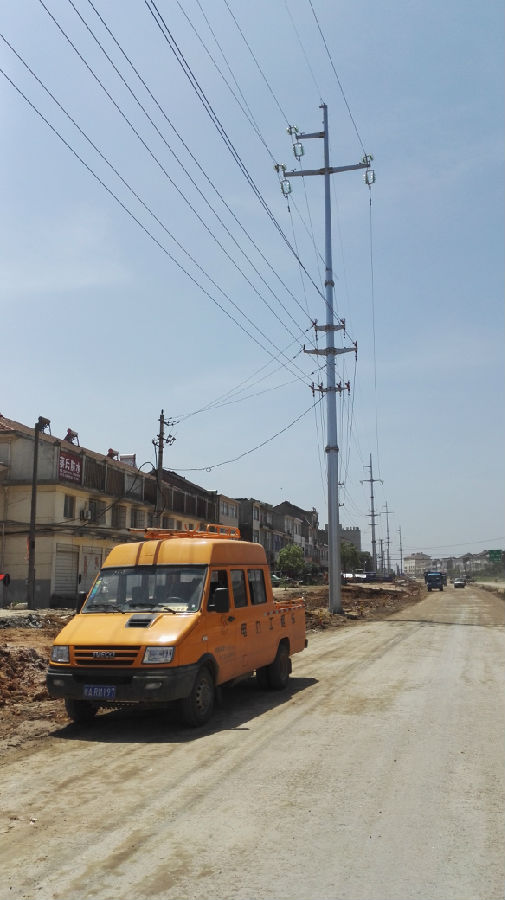

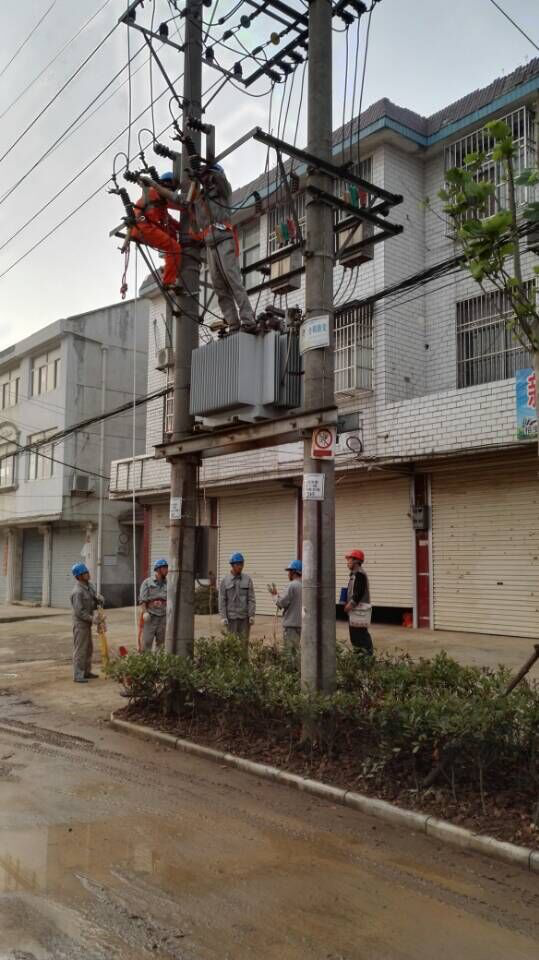

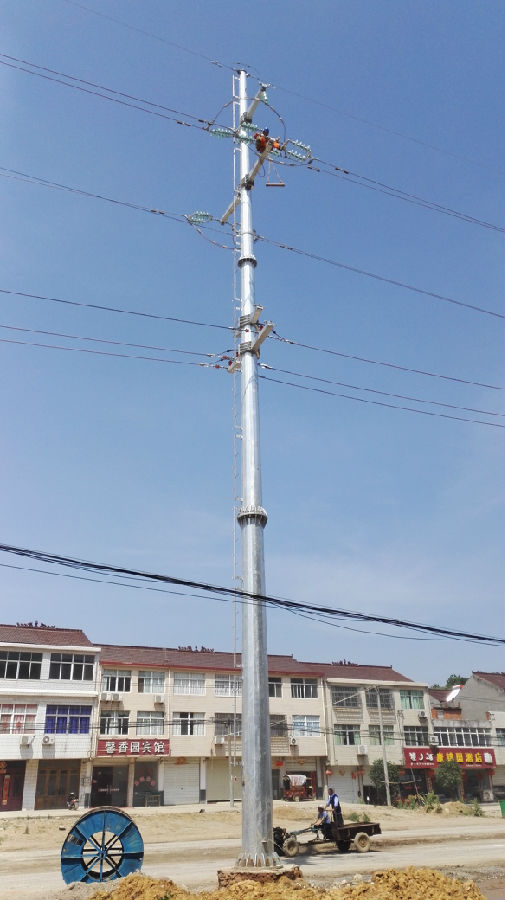

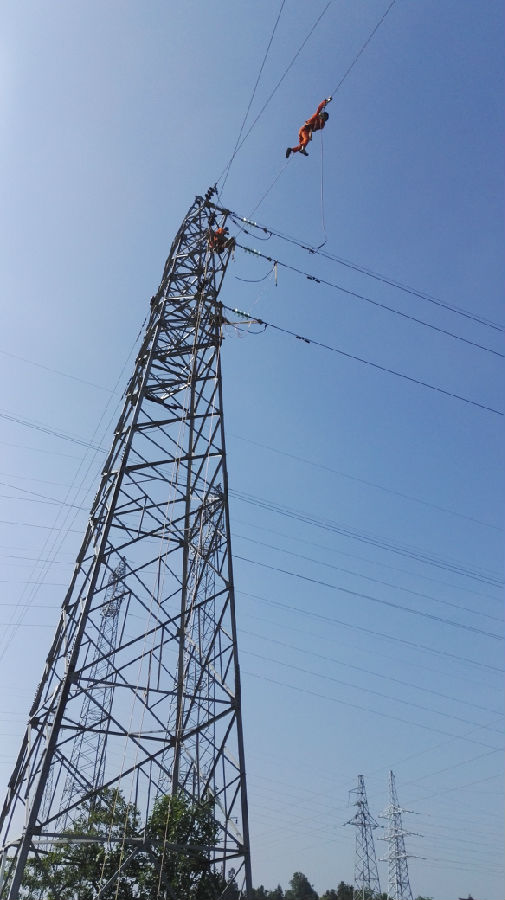

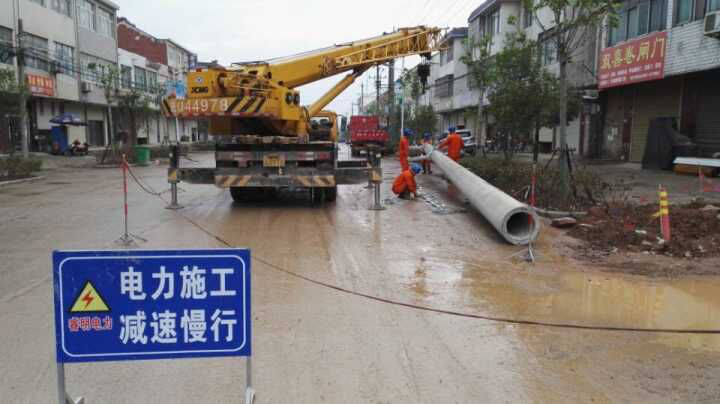

    我司承接施工的S103合铜公路泥河段高低压(改造后为35KV 绣泥344线、10KV0.4KV同杆三回路架设)线路改造工程,具有停电时间短、杆塔高、施工任务重、作业环境复杂、高低压线路交错、施工危险源多等特点,本次改造工程任务只有3天停电时间,要完成二条合计约2公里的35KV线路迁移新架、同杆一根光缆敷设、同杆架设10KV0.4KV线路各约2公里、迁移安装台区二座、加杆改造10KV支线二条、杆上安装真空开关二台、14处低压电缆下户线迁移连接及部分0.4KV支线改造架设任务等。因改造后线路与原有老线路之间平行距离只有3米,所以原有老线路与设备拆除也只能放在停电时间内进行,原老线路是杆塔混合架设,钢管塔与大拔梢加强杆拆除难度很大,全部要采用乙炔切割,同时按照供电公司要求,每天晚上六点钟之前要保证所有线路安全带电运行,在短短几天内,要完成如此艰巨任务,其压力可想而知。

 为圆满完成工程改造任务,我司项目部人员充满信心,变压力为动力,积极联系供电公司领导到现场进行仔细勘查和交流,根据停电计划详细编制出本工程施工方案。我司也将本工程作为重点突击任务来实施,不计成本,调配巢湖、和县两个施工项目部施工人员到泥河镇进行汇战,采取多个作业面同步、交叉施工。工程自56日开工,511日完工,历时6天,参与施工人员每天早上4点钟起床,晚上十一点才能休息,十分疲劳,期间又先是高温,接着连续雨天,恶劣环境对我司施工人员是个严峻考验,安全防范工作非常重要,我司管理及施工人员40多人克服酷暑和雨天湿滑带来的种种困难,振作精神,披星戴月,加班加点,争分夺秒抢时间,最终按计划圆满完成了所有新建与拆除工作任务,受到了庐江供电公司领导的一致好评。

   通过本次高强度突击工程改造任务的施工,一方面展示了我司过硬的专业管理水平与大规模施工人员调配与组织能力,另一方面也充分展示了我司不畏艰难、团结协作、勇往直前的良好精神风貌。



撰稿:朱辉

二O一六年五月十五日









blob.pngv































地址:合肥市望江西路与潜山路交口港汇广场A座1101-1120室 电话:0551-65579619
ICP备案号: 皖ICP备18015667号-1 皖公网安备 34010402700407号
